Comme nombre d'entre vous on pu le constater, les travaux pour l’extension de notre mur de difficulté ont commencé.
Que va t-on faire exactement ? Combien de temps cela prendra t-il ?
Première phase : Démontage de la grotte
Nous avons jusqu'au début des vacances de février pour faire place nette. Cette opération est entièrement à notre charge. Les anciens panneaux seront recyclés ou revendus...
Deuxième phase : Montage de l'extension. Cette opération débutera le 12 février (pendant les vacances), ce qui limitera la gêne occasionnée pour les cours et la pratique libre.

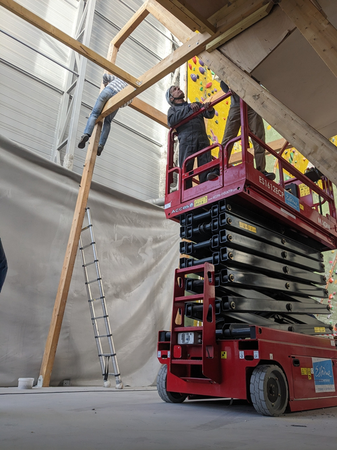

C'est Walltopia qui est déjà intervenu pour notre mur de vitesse, qui réalisera ces 6/7 lignes supplémentaires de 15m, ainsi qu'un pan Gullich attenant. Les travaux devraient durer une semaine, suivis d'une autre semaine d'ouverture. Nous espéreront ainsi pouvoir vous mettre à disposition ce nouvel espace à la rentrée des vacances de février.

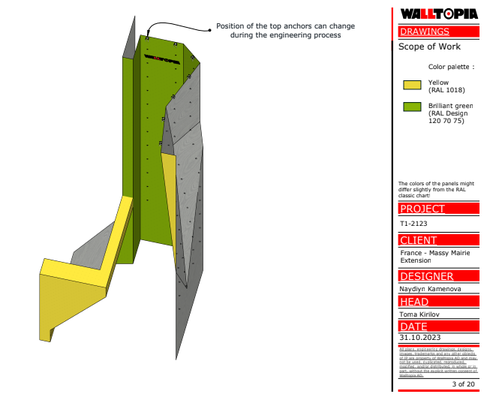

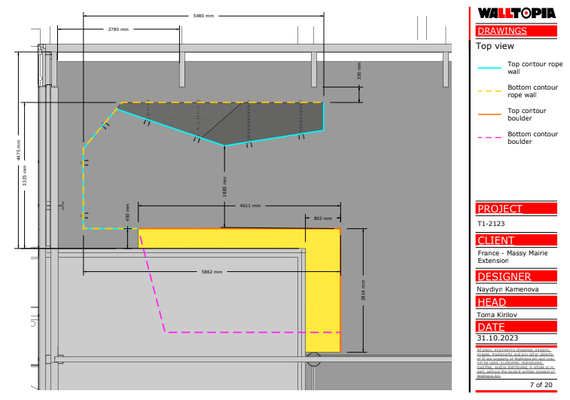

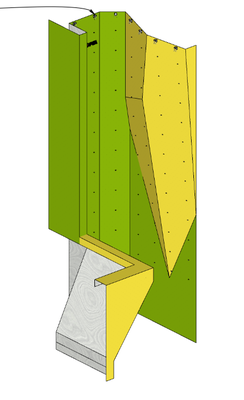

Ci-dessous le plan de l'extension qui sera réalisée...
Bonne grimpe à tous,
Jérôme
